怎么可以错过价差预备费(价差预备费没有建设前期年限怎么算)
价差预备费虽然不计列,但是不能不会计算~
价差预备费(AKA:涨价预备费)指为正确反映铁路基本建设工程项目的概(预)算总额,在设计概(预)算编制年度到项目建设竣工的整个期限内,因形成工程造价诸因素的正常变动(如材料、设备、征地拆迁价格等的上涨,人工费及其他有关费用标准的调整等),导致必须对该建设项目所需的总投资额进行合理的核定和调整,而需预留的费用。

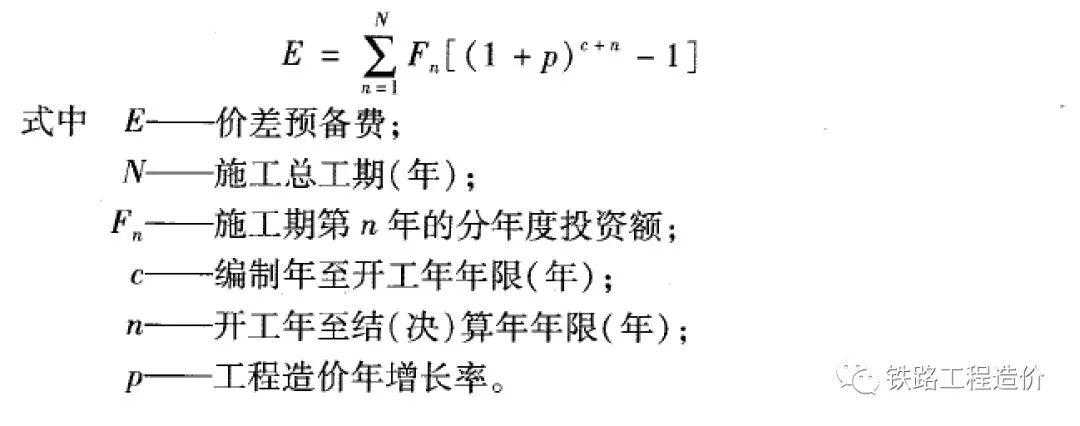

价差预备费应根据建设项目施工组织安排,以其分年度投资额及不同年限,按国家有关部门公布的工程造价年上涨指数计算。计算公式如下:
计算案例:例题:某项目的静态投资为22500万元,预算编制至开工相差1年,按项目实施进度计划,项目建设期为三年,每年的投资分配使用比例为:第一年30%,第二年50%,第三年20%,年上涨系数为3%,试计算该项目建设期的价差预备费。
按照上述公式解:E1=22500*20%*((1+3%)^(1+1)-1)=274.05 万元E2=22500*50%*((1+3%)^(2+1)-1)=1043.18 万元E3=22500*30%*((1+3%)^(3+1)-1)=847.18 万元
E=274.05+1043.18+847.18=2164.41 万元即价差预备费为2164.41万元。
